Инвестпроект Новополоцкой ТЭЦ
На площадку Новополоцкой ТЭЦ, где идет реализация инвестиционного проекта «Строительство пиковорезервного энергоисточника», 10 февраля прибыло первое оборудование. Часть элементов повышающих трансформаторов доставлена автотранспортом, а два корпуса – по железной дороге.

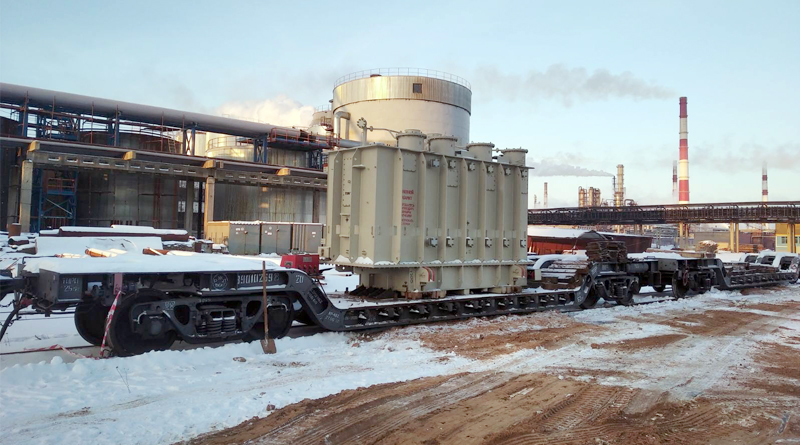

Как рассказал главный инженер ТЭЦ Евгений Мойсеня, доставка из российского Воронежа заняла 20 дней. Необходимость использовать два вида транспорта вызвана массогабаритными характеристиками оборудования. Вес каждого трансформатора 55 тонн, а длина 5 метров. Доставили груз железнодорожным транспортом. Сопутствующее электрическое и контрольноизмерительное оборудование прибыло в грузовых автомобилях.

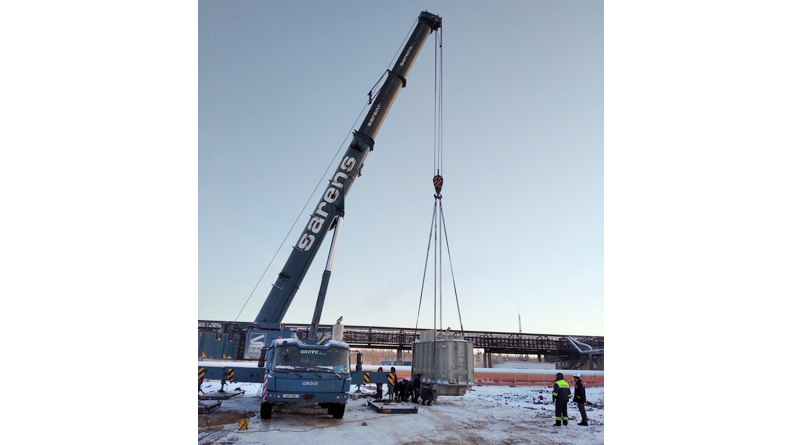

По проекту в комплекс оборудования пиково-резервного энергоисточника (ПРЭИ) входят два повышающих трансформатора, каждый мощностью 63 МВА. Эти агрегаты предназначены для выдачи полученных на Новополоцкой ТЭЦ мощностей в объединенную энергосистему Беларуси. Чтобы установить трансформаторы на специально подготовленные фундаменты, пришлось использовать спецтехнику, оснастку, а также оборудовать подъездные дороги.

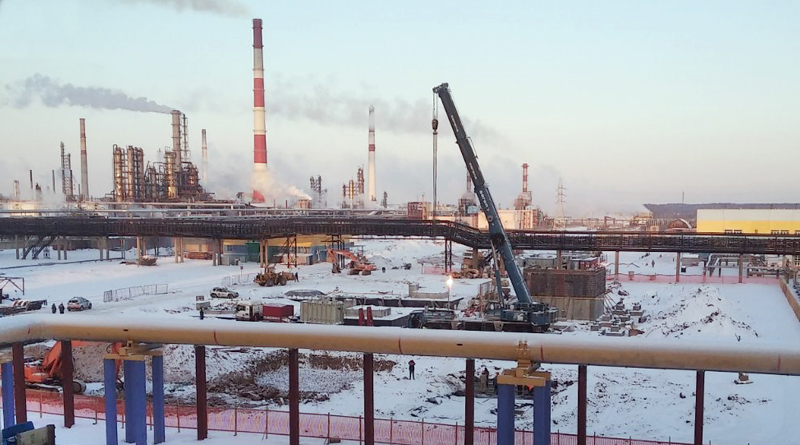

Если говорить обобщенно, то пиково-резервный источник представляет собой две газотурбинные установки суммарной мощностью 100 МВт. К настоящему времени завершено устройство фундаментов под газовые турбины и дымовые трубы. Ведутся работы по подготовке фундаментов под вспомогательное оборудование, также подрядчики приступили к устройству подземных инженерных сетей.
Инвестиционные проекты по строительству в Беларуси нескольких новых пиково-резервных энергоисточников реализуются в рамках интеграции Белорусской АЭС в энергосистему страны и будут обеспечивать балансирование нагрузок объединенной энергосистемы в случае отключения какого-либо из энергоисточников: ТЭЦ, ГРЭС, Бел-АЭС, а также для сглаживания пиков потребления электроэнергии.
